昨天做了下老师安排的习题,后面几问没解题思路,今天听了下课件,感觉清晰多了。

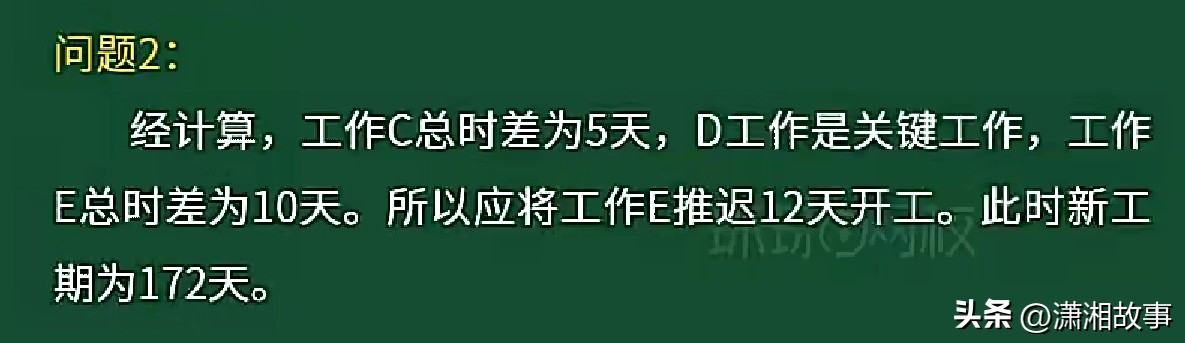

习题:某工程网络图如下:
![图片[1] | 监理案例工期、费用、机械优化(2.21) | 星尘资源网](/wp-content/uploads/2025/09/1758398947356_0.jpg)

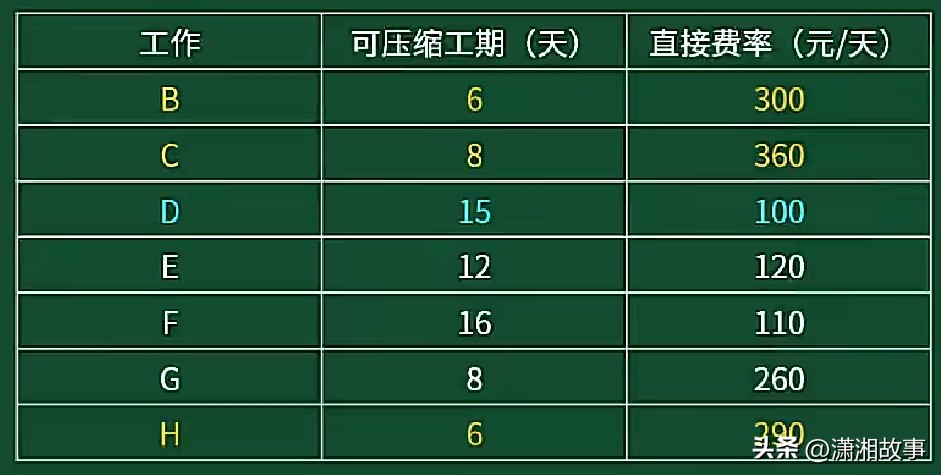

事件 1:经过分析,该工程间接费率为 280 元/天。各工作可以压缩时间,直接费率数据如下:
![图片[2] | 监理案例工期、费用、机械优化(2.21) | 星尘资源网](/wp-content/uploads/2025/09/1758398947356_1.jpg)
问题:1.请计算事件 1 中的总费用最低的工期。说明除 A、B、H 外,每次压缩后的关键工作,压缩后的工期。压缩后的最终工期是多少?关键工作是哪些?
答:依题意有,有三个平行工作,C工作和F工作有5天总时差,D工作直接费用最低,
1)压缩D工作5天,增加压缩费用:5*100-280*5=-900元 压缩后的工期为:170-5=165天。关键工作有:A、B、C、F、D、H。
2)压缩F工作和D工作5天,增加压缩费用:5*(100+110)-280*5=-350元 压缩后的工期为:165-5=160天。关键工作有:A、B、C、E、G、F、D、H
3)同时压缩F工作、D工作、E工作,因为100+110+120=330大于280 再压缩会增加总费用。
综上所述,压缩后的最终工期是160天。关键工作是A、B、C、D、E、F、G、H

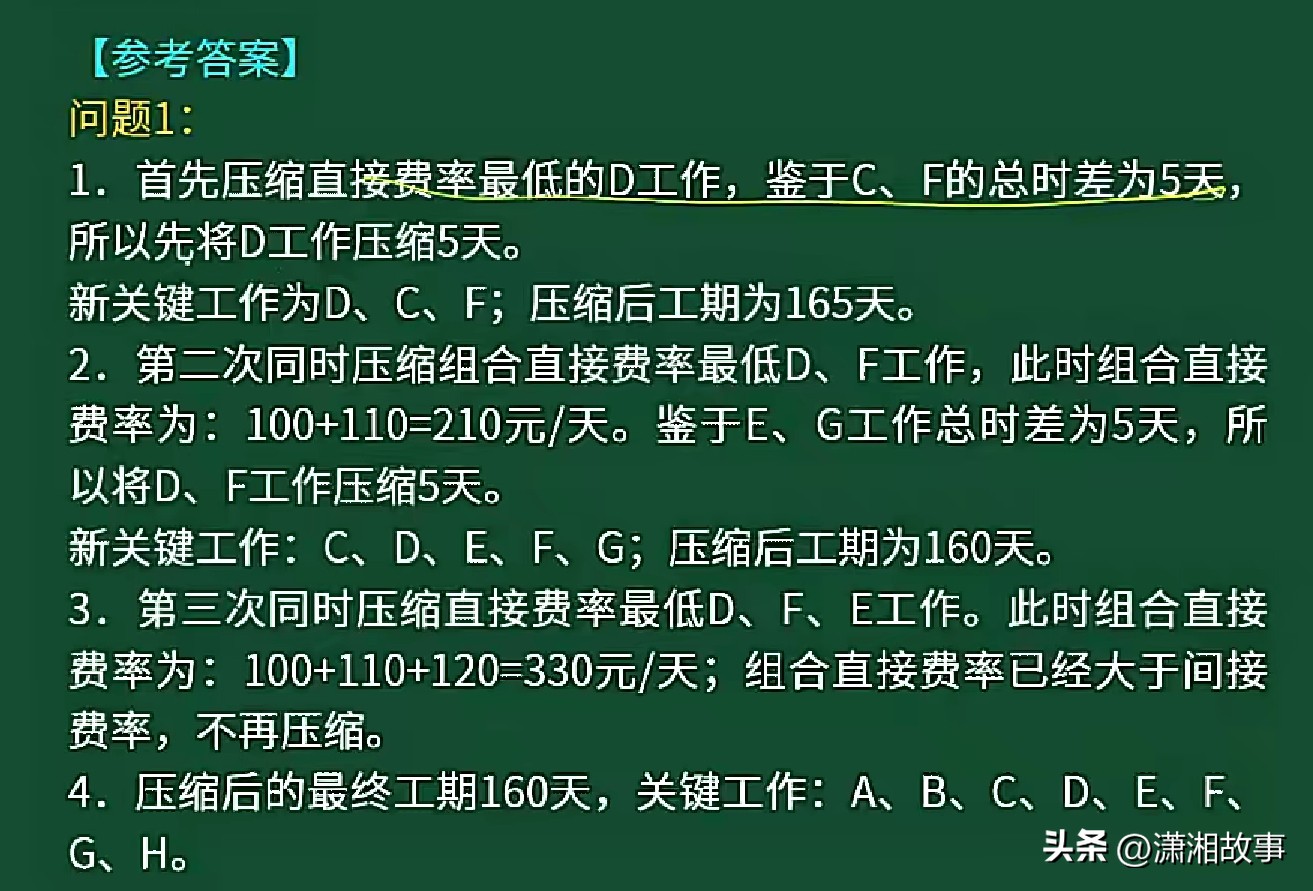

![图片[3] | 监理案例工期、费用、机械优化(2.21) | 星尘资源网](/wp-content/uploads/2025/09/1758398947356_2.jpg)
事件 2:最终决定不进行工期优化。依然采用原网络图施工。在原网络图中,工作 C、D、E 每个工作开工后的前 12 天需要 20m3 混凝土,之后不需要混凝土。但是当地商品混凝土供应最多每天供给40m³。
问题:.事件 2,如何安排工作使工期短,工期为多少?
答:依题意有,工作C、D、E为平行工作,D工作为关键工作,C工作有总时差5天,E工作有总时差10天。因资源限制,可以先安排工作C、工作D先工作,工作C12后,再安排工作C、工作D、工作E同时工作。E工作有总时差10天,延误12天开始,影响总工期2天。工期为172天。
![图片[4] | 监理案例工期、费用、机械优化(2.21) | 星尘资源网](/wp-content/uploads/2025/09/1758398947356_3.jpg)
注:第一次做时,我以后C工作完成后再开始E工作,算出总工期是175天,审题不仔细。
事件 3:以上因素都不考虑,按照原网络图组织施工时,发现工作 C、D、E 每个工作开工后的前6 天需要混凝土砌体 100m3,而现场可以用来堆砌混凝土砌块的场地仅可满足 200m3 /天,超出后需要租赁其他场地。
问题:请问如何安排就不需要另租场地,也能保证总工期?
答:先安排工作C、D前6天工作,第7天后,再安排工作C、D、E同时工作。因工作E有10天总时差,延误6天开始,不影响总工期。
![图片[5] | 监理案例工期、费用、机械优化(2.21) | 星尘资源网](/wp-content/uploads/2025/09/1758398947356_4.jpg)
注:开始审题,不知道如何操作,没思路。资源有限,工期最短这句话如何应用?

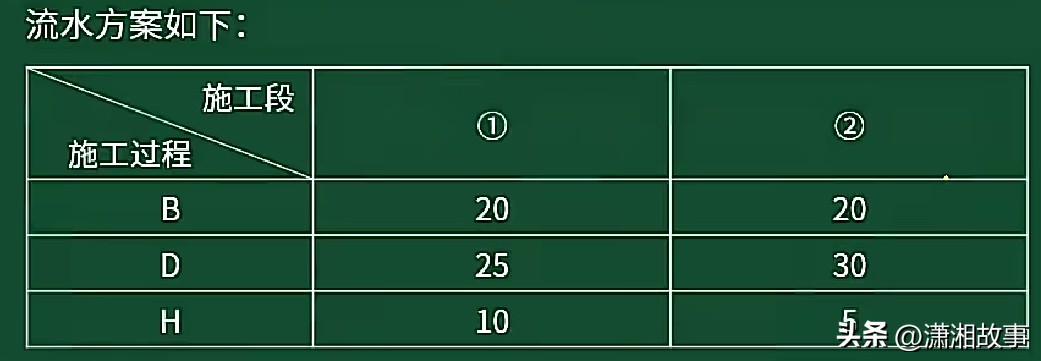

事件 4:以上因素都不考虑,按照原网络图组织施工时,有工程师提出,工作 B、D、H 分段施工可以做流水施工以提前工期。流水方案如下:
![图片[6] | 监理案例工期、费用、机械优化(2.21) | 星尘资源网](/wp-content/uploads/2025/09/1758398947356_5.jpg)
问题:针对事件 4,请计算组织流水后的工期是多少?

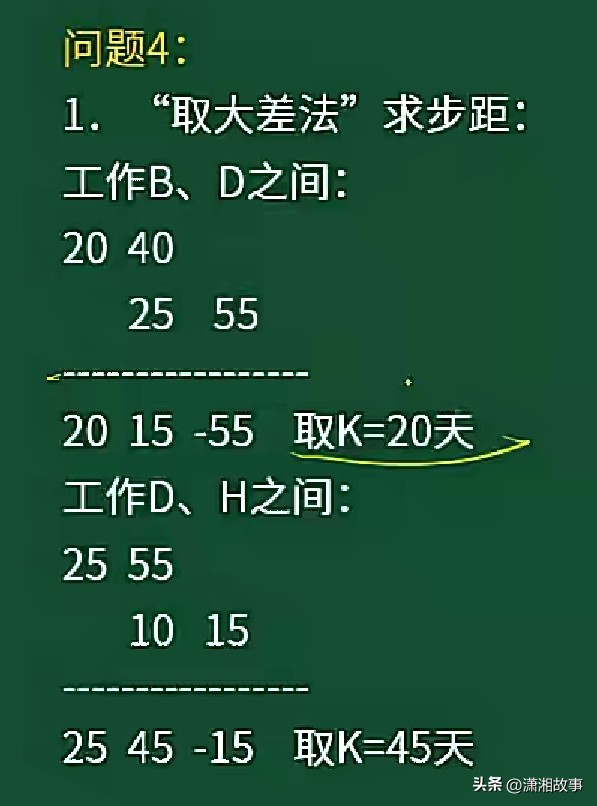

答:1)按流水施工计算工作B、D、H的工期(大差法)
![图片[7] | 监理案例工期、费用、机械优化(2.21) | 星尘资源网](/wp-content/uploads/2025/09/1758398947356_6.jpg)
K1=20 K2=45 流水施工工作B、D、H工期为80天。

![图片[8] | 监理案例工期、费用、机械优化(2.21) | 星尘资源网](/wp-content/uploads/2025/09/1758398947356_7.jpg)

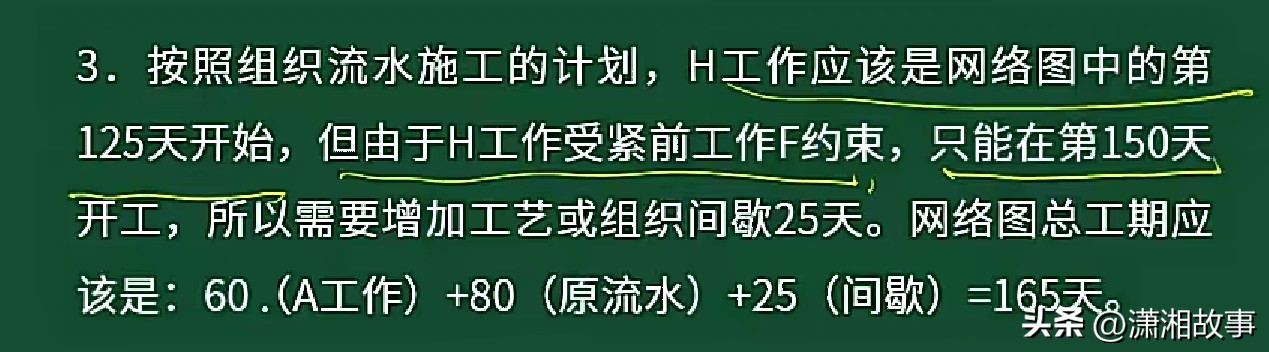

2)工作H的紧前工作是F、D、G,工作F的最早完成时间为150天,工作D的最早完成时间为135天,工作G的最早完成时间为145天。所以工作H的最早开始时间是第151天。分二段施工,工期为15天。
计算组织流水后工期为:60+40+15+35+15=165天
![图片[9] | 监理案例工期、费用、机械优化(2.21) | 星尘资源网](/wp-content/uploads/2025/09/1758398947356_8.jpg)
事件 5:在事件 4 的基础上,由于工作调配原因,工作 E、G、H 需要共用一台机械,且机械进场后直至竣工才可以离场。
问题:针对事件 5,请问如何安排使机械闲置费较少?
答:依题意有,在事件4的基础上,关键工作为A、B、C、F、H,工作 E、G、H 需要共用一台机械,工作E、G为非关键工作,有5天的总时差。为保证工作E、G、H的连续性,可将工作E延后5天进场,即第106天进场施工,机械连续工作,无闲置。
![图片[10] | 监理案例工期、费用、机械优化(2.21) | 星尘资源网](/wp-content/uploads/2025/09/1758398947356_9.jpg)
